사건유형 : 토지매매계약 해제 분쟁
쟁점 : 계약서 해석, 계약 이행 여부, 손해배상 기준
결과 : 상대방 청구 5억 원 중 4억 원 기각, 1억 원만 인정
"5천만 원만 내고 계약 해제라니요… 그걸로 5억을 물어내라고 합니다."
토지를 매도한 의뢰인은 황당한 표정으로 저희 사무실을 찾으셨습니다. 상대방은 매매대금 중 일부만 지급한 뒤, 계약을 일방적으로 해제하면서 거액의 손해배상을 요구한 상황이었습니다.
자세히 살펴보니 매매계약서 속 문구들이 애매하게 작성되어 있어 상대방이 이를 악의적으로 해석한 것이었습니다.
1. 사건 개요
의뢰인은 50억 원 상당의 토지를 매도하기로 하고, 매수인과 매매계약을 체결했습니다.
계약 조건
| 항목 | 내용 |
|---|---|
| 계약금 | 5천만 원 |
| 2차 계약금 | 4억 원 (20X1년 12월까지 지급 예정) |
| 잔금 조건 A | 20X1.12월까지 지급 시 → 총 53억 |
| 잔금 조건 B | 20X2.2월까지 지급 시 → 총 56억 |
즉, 조기 지급 시엔 3억 원 저렴하게 매수할 수 있고, 그렇지 않으면 금액이 올라가는 구조였습니다.
하지만 매수인은 5천만 원만 지급한 채, 2차 계약금과 잔금을 지급하지 않았고, 갑자기 "계약 해제하겠다, 위약금 5억을 지급하라"는 통보를 보내왔습니다.
2. 상대방의 주장
"2차 계약금과 잔금 지급을 하지 못한 건 피고(매도인)가 지급받을 의사나 준비가 되어있지 않았기 때문에 피고 책임이고, 계약은 해제되었으므로 5억 원을 돌려달라."
3. 호암의 대응 전략
계약서 해석의 핵심을 찌르다
사건을 맡은 저희는 계약서의 구조를 면밀히 분석했습니다. 매수인 측은 "조기 지급을 못했으니 계약이 해제된 것"이라고 주장했지만, 이는 완전히 잘못된 해석이었습니다.
저희는 다음과 같이 반박했습니다:
- 2차 계약금과 잔금은 조기 지급 선택권이지, 의무 조건이 아님
- 조기지급이 안 됐을 경우에도 기본 계약은 유효하며, 잔금 기일은 20X2. 2월
- 매수인이 해당 기한까지 기다릴 수 있었음에도 스스로 계약 해제를 주장하고, 토지를 제3자에게 매도하며 계약을 이행하지 못하게 한 것은 명백한 채무불이행
손해배상 금액 반박
상대방은 2차 계약금 4억 원도 포함해 총 5억 원을 청구했지만, 2차 계약금은 실제 지급되지 않았기 때문에 손해배상 기준으로 볼 수 없다는 점을 강조했습니다.
4. 소송 결과
1심 재판부는 저희 주장을 모두 받아들였습니다.
| 쟁점 | 판결 |
|---|---|
| 계약 해제 정당성 | 매도인(의뢰인)이 정당하게 해제 |
| 귀책사유 | 매수인에게 있음 |
| 손해배상 기준 | 실제 지급된 5천만 원만 해당 |
결국 매수인이 청구한 5억 원 중 4억 원은 기각되고, 계약금 반환 5천 + 손해배상 5천, 총 1억 원만 인정되며 사건이 마무리되었습니다.
상대방은 이를 인정할 수 없다며 항소를 제기해왔으나, 이는 받아들여지지 않았습니다.

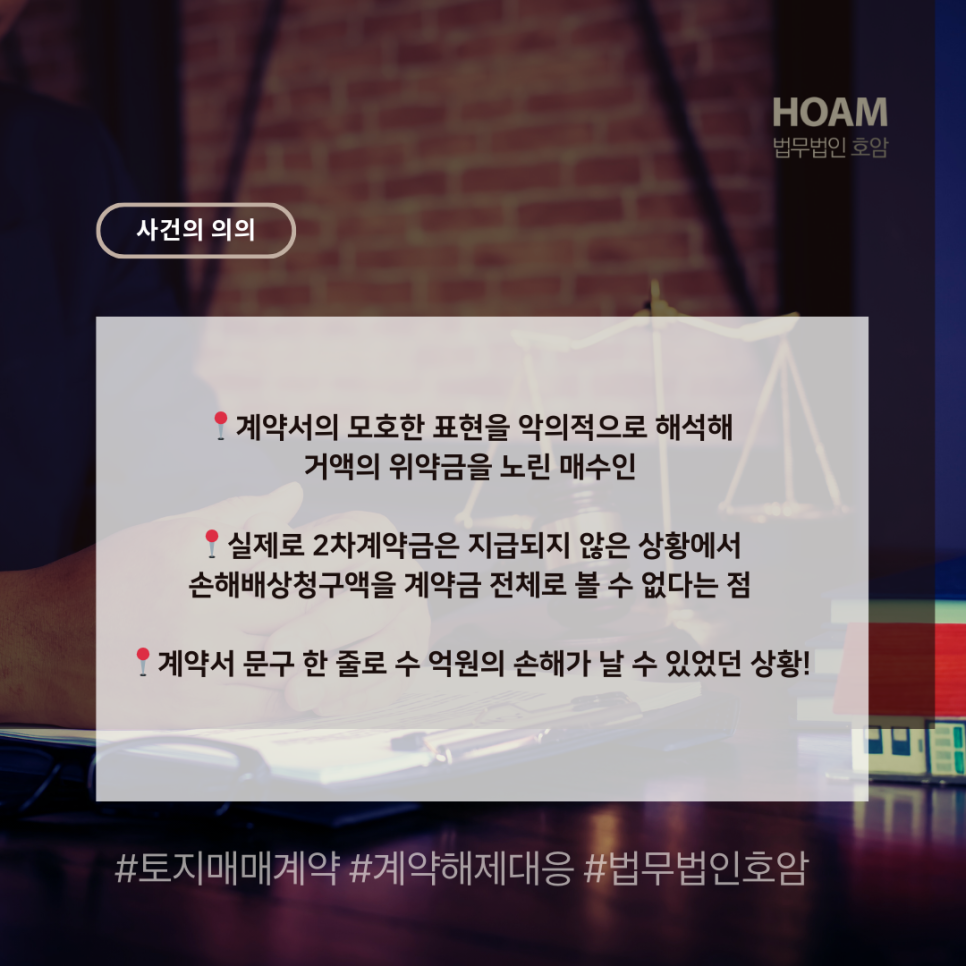

5. 사건의 의의
이 사건은 단순히 "계약 해제냐 아니냐"를 다투는 문제가 아니었습니다. 계약서 문구 한 줄이 수억 원의 손해배상 여부를 결정짓는 핵심 쟁점이었고, 매수인은 계약서의 표현을 악의적으로 해석해 거액의 위약금을 노린 상황이었습니다.
매매계약서 작성 시 주의할 점
| 항목 | 주의사항 |
|---|---|
| 대금 구분 | 계약금 / 중도금 / 잔금 등 명확하게 구분해서 기재 |
| 조건 구분 | 조기지급, 대금 변경 조건이 있다면 의무인지 선택인지 분명히 구분 |
| 특약 조항 | 반드시 본문 내용과 정합성 확인 |
"계약서에 다 써놨으니 괜찮겠지"라는 안일한 생각이 억 단위 손해로 이어질 수 있습니다.
복잡하거나 금액이 큰 계약일수록, 계약서 작성 전후 법률 전문가의 검토는 필수가 되어야 합니다.
